Hogewoerd 63: foto’s uit juli 2019

5 juli 2019



Bij een van de foto’s van 28 juni werd verteld dat er in het dakvlak aan de kant van de Koenesteeg nog een dakkapel zou komen die licht zal geven aan de slaapkamer.
Die dakkapel is er inmiddels. Hij zal nog worden afgewerkt met zink.



Dit is de dakkapel aan de binnenkant.



De wanden van de uitmonding van het trapgat worden geïsoleerd en afgetimmerd.
De bovenkant is voorzien van een lichtkoepel. Er komt blauw licht doorheen omdat er nu nog een blauw zeil overheen ligt.



Dit is een foto van de eerste verdieping. De muur aan de kant van de Koenesteeg, links op de foto, is achtereenvolgens voorzien van isolatiemateriaal, houten constructieplaten en stucplaten. Hij zal nog worden gestuukt.



De muur aan de kant van Hogewoerd 61A zal ook worden gestuukt.



Links: de aanzet voor de meterkast.
Rechts: achter de meterkast komt het toilet op de begane grond.



Het onderste deel van de achtergevel.



Aan de voorgevel zal ook een steiger worden geplaatst.
Een moeilijke klus is nog het vervangen van de stalen balk boven de onderpui. De topgevel zal in een later stadium opnieuw worden opgemetseld.



Een klein uitstapje naar het buurpand. Ruim een half jaar geleden heeft een onbekend gebleven vrachtwagen de klassieke gemeentelijke lantaarn van de gevel van Hogewoerd 61A gereden. Er is nu een nieuwe lantaarn geplaatst.



11 juli 2019



De ‘blinde’ dakkapel aan de kant van Hogewoerd 61A is nu aan de zijkanten en de bovenkant afgedekt met zink.



Aan de bovenkant van die dakkapel is een piramidevormige lichtkoepel aangebracht om de trap eronder van daglicht te voorzien.



De gewone dakkapel in het andere dakvlak zal ook met zink worden afgedekt.



De nok van het dak zal worden afgedekt met speciale dakpannen: nokvorsten.
De achtergevel zal worden gestuukt. De schuine zijden van de achtergevel zullen worden afgedekt met lood.



De binnenkant van de dakkapel.
De vlakken waar gipsplaten op zijn geschroefd zullen worden gestuukt. Het hout van het schuine dak blijft zichtbaar.



De achterwand van de slaapkamer bestaat uit veel lagen: achtereenvolgens een bakstenen muur, isolatiemateriaal, houten constructieplaten en gipsplaten. Daaroverheen zal nog worden gestuukt.



De tegenoverliggende wand van de slaapkamer zal worden afgewerkt met verticale houten delen.



De zolder gezien van voor naar achter. Van links naar rechts: een blik in de slaapkamer, de plaats van de trap, de ingang van de inloopdouche en de plaats waar de luchtbehandelingsinstallatie en de cv-ketel zullen komen.



De wand in de badkamer waar het toilet en de wastafel zullen komen.



De muur op de eerste verdieping aan de kant van de Koenesteeg is als eerste gestuukt.
Toen de foto werd gemaakt was dat net gebeurd. Bij de aansluitingen tussen de gipsplaten is de stuclaag net iets dikker en daardoor droogt hij daar iets minder snel. Na verdere droging wordt alles egaal wit.



Dezelfde wand meer naar voren.
Helemaal links is een schoorsteenkanaal te zien. Het heeft niet meer zijn oude functie maar wordt gebruikt voor andere leidingen. Tegen het kanaal zal een schouw worden geplaatst die afkomstig is uit de wijnkoperijpanden.
De lichtgele kleur van het schoorsteenkanaal is afkomstig van het voorstrijkmiddel waarmee de gipsplaten bestreken zijn.



In het kader van de verdere versteviging van het pand zijn de zijgevel en de voorgevel met elkaar verbonden met een aantal hoekijzers.



De muur op de eerste verdieping aan de kant van Hogewoerd 61A.
Ter voorbereiding op het stuken is ook deze muur behandeld met het gele voorstrijkmiddel.



De muur op de begane grond recht onder die van de vorige foto.



De muur op de begane grond aan de kant van de Koenesteeg. Die moet nog geïsoleerd en afgewerkt worden.



19 juli 2019



Er zijn loodslabben aangebracht tussen het oude zink over de schuine kanten van de topgevel aan de straatkant en de dakpannen. Het is een tijdelijke situie omdat de topgevel opnieuw zal worden opgemetseld.



Links: de nieuwe dakkapel aan de kant van de Koenesteeg is nu ook afgedekt met zink.
Rechts: de schuine kanten van de topgevel aan de achterkant worden ook afgedekt met zink en voorzien van loodslabben.



Aan de binnenkant zijn de zijwanden en het plafond van de dakkapel gestuukt.



De houten binnenwanden op de zolder, behalve die van de badkamer, zullen worden afgetimmerd met verticale houten delen.
Door de deuropeningen heen is te zien dat er op de vloer van de badkamer (het voorste deel van de zolder) nu beton is gestort.



Op de voorgrond een deel van de badkamer met onder andere de ingang van de inloopdouche.



In het achterste deel van de eerste verdieping zijn alle wanden nu gestuukt.



Een gezicht op het voorste deel van de eerste verdieping.



De begane grond komt het laatste aan de beurt.



26 juli 2019



Links de meterkast. Die bevindt zich ongeveer twee meter achter de voordeur.
Rechts de ruimte voor het toilet en de zijkant van de meterkast.



Links de plaats voor de trap naar de eerste verdieping.
Rechts kozijnen die bestemd zijn voor diverse plaatsen in het huis.

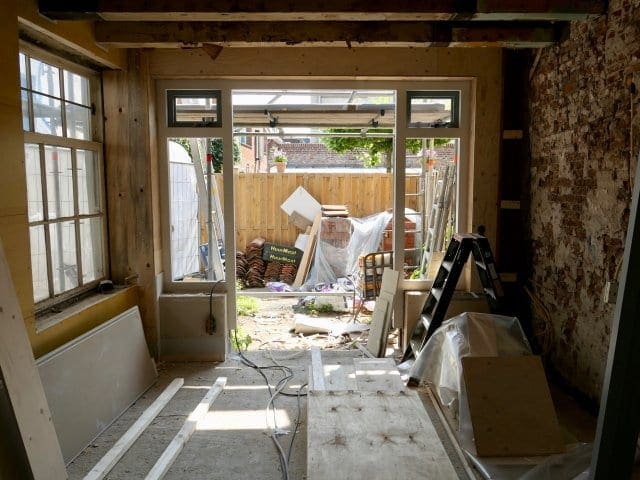

De plaats waar de keuken komt.
Bij het ontmantelen van het pand bleek de zijmuur bepaald niet verticaal te zijn. Bij het stuken is dat met opzet zichtbaar gelaten.



De begane grond aan de achterkant.



Het onderste deel van de achtergevel.
De buitenmuur zal worden voorzien van een pleisterlaag.



Het linker- en het rechterdeel van de achtergevel.
Het pleisterwerk van de zijgevel wordt gehandhaafd en zal alleen waar nodig worden bijgewerkt.



Het achterste deel van de eerste verdieping.



Een deel van de zijmuur van de eerste verdieping. Op de foto is de stuclaag nog vlekkerig en donker omdat hij kort geleden is aangebracht.



Links een doorkijk op de tweede verdieping.
Rechts de plaats waar de trap van de eerste naar de tweede verdieping zal uitmonden.



De wanden van de trapopening zullen worden afgetimmerd met verticale houten delen.



De binnenkant van het voorste deel van de voorgevel. De topgevel is zo slecht dat hij opnieuw zal worden opgemetseld.



31 juli 2019



Op 26 juli is voor de mensen die aan Hogewoerd 63 werken de vakantie begonnen.
Alleen de stukadoor werkt nog een aantal dagen door om de achtergevel te stuken.



Op deze foto’s is te zien dat er een eerste stuclaag is aangebracht op de nieuw opgemetselde achtergevel van Hogewoerd 63.
Bij de afwerking zullen ook een deel van de zijgevel van 63 en het kleine stukje zijgevel van 61A worden meegenomen.



Terug naar de pagina De restauratie van Hogewoerd 63
